قد يحتوي البرنامج الزمني على آلاف الأنشطة ويظهر تاريخ إنجاز مطابقًا للعقد، لكنه لا يصلح أساسًا لإدارة المشروع. المشكلة ليست في شكل المخطط، بل في المنطق الذي يربط التصميم والاعتمادات والتوريد والتنفيذ والاختبارات، وفي قدرة الفريق على قياس التقدم وتفسير الانحراف لاحقًا.
اعتماد برنامج ضعيف يجعل التقارير الشهرية أقل موثوقية، ويصعّب معرفة المسار الحرج، ويترك المالك أمام خلافات كان يمكن اكتشافها قبل بدء التنفيذ. وفي المقابل، لا تعني مراجعة البرنامج فرض طريقة المقاول عليه؛ المطلوب التحقق من أنه يعكس نطاقه وخطته والتزاماته ويمكن تحديثه وقياسه.
قبل المراجعة: ما هو أساس البرنامج؟
يُقارن البرنامج بالعقد ونطاق العمل والمعالم والمخططات وشروط الموقع واستراتيجية التوريد. يجب تحديد التقويمات، وتاريخ البيانات، ووحدات القياس، ومستوى التفصيل المطلوب، ومسؤولية كل حزمة. إذا لم تتطابق المعالم مع العقد أو غاب جزء من النطاق، فلا قيمة لبقية الاختبارات حتى يُصحح الأساس.
كما ينبغي تمييز البرنامج المقدم للمناقصة عن البرنامج الأساسي بعد الترسية وبرامج النظرة المستقبلية القصيرة. لكل واحد غرض ودرجة تفصيل مختلفة، ولا يصح استخدام برنامج عطاء مختصر كخط أساس وحيد للتنفيذ.
ويرفق المقاول مذكرة أساس البرنامج توضح منهج التنفيذ، وهيكل تقسيم العمل والترميز، والتقاويم، ومعدلات الإنتاج، والافتراضات والاستبعادات، وطريقة حساب التقدم خارج التسلسل. هذه المذكرة تجعل منطق الملف قابلًا للفهم والتدقيق بدل أن يبقى مجموعة علاقات بلا تفسير.
1. اكتمال النطاق
تُبنى قائمة تحقق تربط حزم العمل بالأنشطة. تشمل التصميم والمراجعات والتراخيص، والمواد طويلة التوريد، والأعمال المؤقتة، والاختبارات، والتشغيل، والتدريب، والتسليم. قد يبدو التنفيذ الإنشائي كاملًا بينما يغيب اعتماد رئيسي أو تسليم نظام يمنع الافتتاح.
لا ينبغي إغراق البرنامج بتفاصيل لا يمكن تحديثها، لكن يجب أن يكون كل عنصر حرج أو قابل للقياس ظاهرًا بمستوى يسمح بتحديد المسؤولية والتقدم.
2. منطق العلاقات
يُراجع هل ترتبط الأنشطة بتسلسل حقيقي أم أنها مربوطة فقط لإنتاج تاريخ مرغوب. الأنشطة المفتوحة من البداية أو النهاية، وكثرة العلاقات غير المعتادة، والقيود الصلبة، والتأخيرات الزمنية الطويلة داخل الروابط قد تخفي منطقًا ناقصًا.
السؤال العملي لكل نشاط رئيسي: ما الذي يسمح له بالبدء؟ وما الذي لا يستطيع أن ينتهي المشروع بدونه؟ إذا لم يستطع فريق التنفيذ شرح العلاقة، فهي تحتاج مراجعة حتى لو قبلها البرنامج حسابيًا.
3. القيود والافتراضات
كل قيد خارجي مهم يجب أن يظهر أو يرتبط بسجل واضح: تسليم أرض، تحويل خدمة، موافقة جهة، قرار مالك، أو توفر جبهة. استخدام قيد تاريخي لإجبار النشاط على موعد لا يعالج السبب، وقد يمنع البرنامج من إظهار أثر التأخير تلقائيًا.
تُسجل الافتراضات التي بُني عليها الجدول، مثل ساعات العمل أو عدد المناطق المتاحة أو تواريخ معلومات يقدمها المالك. عند تغير الافتراض، يعرف الفريق ما الأنشطة التي تحتاج إعادة تقييم.
4. واقعية المدد والإنتاجية
تُراجع مدة النشاط مقابل الكمية ومعدل الإنتاج والموارد والمساحة المتاحة. مثال مبسط: إذا تطلب النشاط إنجاز 1,000 وحدة خلال عشرة أيام، فيجب أن تدعم الموارد والجبهات معدل 100 وحدة يوميًا. زيادة العدد على الورق لا تكفي إذا كانت منطقة العمل أو معدات الرفع أو الإشراف لا تسمح.
تُقارن المدد بخطة التنفيذ والتوريد والعقود الفرعية. الأنشطة الطويلة جدًا تخفي الانحراف، والأنشطة القصيرة جدًا تجعل التحديث مرهقًا دون فائدة قرار.
5. التصميم والاعتمادات والتوريد
البرنامج الذي يبدأ من الموقع فقط يفقد جزءًا كبيرًا من أسباب التأخير. يجب ربط إعداد المخططات التنفيذية بالمراجعة والإعادة والاعتماد، ثم إصدار أمر الشراء والتصنيع والشحن والفحص والوصول وتاريخ الحاجة في الموقع.
يُختبر وجود سماح واقعي لدورات الإعادة، خصوصًا للمواد الحرجة. كما تُحدد الجهة المسؤولة عن كل اعتماد، حتى لا يظهر التأخير لاحقًا ككتلة واحدة بلا سبب.
6. المسار الحرج وشبه الحرج
يجب أن ينتج المسار الحرج من المنطق والمدد، لا من اختيار يدوي. يراجع الفريق استمرارية المسار من تاريخ البيانات إلى الإنجاز، والأنشطة ذات السماح المنخفض، وأسباب انتقال الحرج بين الفترات. إذا كان المسار يمر بأنشطة لا تبدو مؤثرة أو يتوقف فجأة، فقد توجد روابط أو قيود مشوهة.
السماح ليس «ملكية» لطرف تلقائيًا؛ التعامل معه يتبع العقد والبرنامج المعتمد والوقائع. لذا يشرح التقرير وضعه دون إصدار حكم تعاقدي عام.
7. الموارد والتقاويم
تُراجع التقاويم للعطلات وساعات العمل والورديات والقيود الموسمية المطبقة على المشروع. اختلاف تقويم نشاط أو مورد قد يغير نتيجة الحساب دون أن يكون واضحًا في العرض.
ويجب أن تعكس واقع المشروع في المملكة، بما في ذلك العطلات الرسمية وساعات العمل المعتمدة وفترة رمضان والقيود المرتبطة بالحج لبعض المواقع والحرارة وتصاريح الجهات وأوقات دخول الشاحنات أو الإغلاقات، متى كان لها أثر فعلي في الإنتاج أو الوصول.
عندما يكون تحميل الموارد أو التكلفة متطلبًا، يجب أن يتسق مع خطة الحشد والتدفق النقدي. القمم غير الواقعية أو الموارد نفسها في جبهات متزامنة تكشف فجوة بين البرنامج وخطة التنفيذ.
وتُراجع القيود الموسمية بحسب السنة والموقع ونوع العمل؛ انتهاء فترة حظر العمل تحت الشمس لا يلغي تقييم الإجهاد الحراري أو إجراءات الوقاية. لذلك لا يُنسخ تقويم مشروع سابق دون التحقق من شروط العمل الفعلية.
8. قابلية قياس التقدم
لكل نشاط طريقة قياس واضحة: كمية منفذة، معلم مقبول، أو نسبة موزعة على خطوات محددة. النسبة الانطباعية تسمح بأن يصل نشاط إلى 90% ثم يبقى هناك أسابيع. وتُفصل عملية التنفيذ عن القبول عند الحاجة، لأن اكتمال العمل لا يعني اعتماد نتيجته.
كما تُحدد قواعد تحديث البدء والإنهاء والمدة المتبقية، ومعالجة الأنشطة خارج التسلسل، وتسجيل تاريخ البيانات. ثبات القواعد يسمح بمقارنة الفترات بدل تغيير القصة كل شهر.
تاريخ البيانات هو الحد الفاصل بين الوقائع المسجلة والتوقعات، وليس تاريخ حفظ الملف. افحص عينة من الأنشطة: هل يوجد عمل متبقٍ مجدول قبل هذا التاريخ؟ وهل توجد تواريخ فعلية بعده؟ اطلب تصحيح البيانات وتفسير الاستثناء قبل استخدام التحديث في تقرير المالك.
9. المخاطر وخطة التعافي
لا يُطلب من البرنامج الأساسي توقع كل حدث، لكن يجب أن يعكس المخاطر والاستجابات المعروفة التي تغير الخطة. تُربط المواد الحرجة والواجهات والقرارات بمؤشرات إنذار، ويُحدد متى يحتاج المشروع إلى سيناريو تعافٍ.
خطة التعافي ليست مجرد ضغط مدد حتى يعود تاريخ النهاية. يجب أن توضح تغيير التسلسل أو الموارد أو الجبهات أو طريقة العمل، وآثار السلامة والجودة والتكلفة، ومن يعتمد الإجراءات.
حساب تاريخ إنجاز واحد لا يحدد احتمال الالتزام به. عند الحاجة إلى تحليل مخاطر زمني، تُوثق مدخلات عدم اليقين ومخاطر التوريد والواجهات ومنهج التحليل؛ ولا تُعرض نسبة ثقة أو احتياطي زمني باعتبارهما نتيجة مؤكدة دون بيانات وتحليل متخصص.
10. سلامة الملف وإمكان تدقيقه
يُطلب الملف الأصلي والنسخة السردية وتقارير الفحص المتفق عليها، مع تثبيت الإصدار وتاريخ التقديم. يجب أن يستطيع المراجع الانتقال من المعلم إلى الأنشطة والروابط والموارد والافتراضات، وأن يعيد إنتاج النتائج.
تراجع العلاقات المتدلية، والتأخيرات الطويلة داخل العلاقات، والقيود الإلزامية، والأنشطة المفتوحة، والسماح السالب، والمدد الأعلى من حد التفصيل المتفق عليه. وتُعرض النتائج كاستثناءات تحتاج تفسيرًا؛ فأي حدود رقمية للفحص ليست معيار قبول عالميًا ولا سببًا آليًا للرفض ما لم يعتمدها العقد أو إجراء المشروع.
الصور وملفات PDF مفيدة للعرض، لكنها لا تكفي لتدقيق المنطق أو مقارنة التحديثات.
نتيجة المراجعة وفق حالات الرد التعاقدية
لا تنتهي المراجعة بقائمة ملاحظات متفرقة. تستخدم حالات الرد المحددة في العقد وإجراء ضبط الوثائق، ولا تُنشأ حالة مثل «قبول مشروط» ما لم يكن أثرها معرفًا. ويجب أن يوضح الرد هل يمنع الاعتماد نقص جوهري في النطاق أو المنطق أو القياس، أم أن الملاحظة قابلة للإغلاق دون تغيير تاريخ الإنجاز أو الالتزامات. ويُحفظ سجل يبين رد المقاول وكيف انعكس التصحيح داخل الملف، لا في خطاب منفصل فقط.
بعد الاعتماد، يصبح البرنامج مرجعًا للمتابعة مع بقاء العقد هو المرجع للحقوق والالتزامات. اعتماد البرنامج لا يعفي المقاول من مسؤوليته عن الوسائل والإنتاجيات والموارد، ولا يعدّل تاريخ الإكمال أو يمنح تمديدًا للوقت إلا بإجراء تعاقدي مستقل. يشرح مقال تحليل أسباب تأخر المشاريع كيف تُستخدم التحديثات والسجلات عند ظهور انحراف فعلي.
إشارات تحذير سريعة
- تاريخ إنجاز صحيح صنعته قيود كثيرة بدل منطق متصل.
- غياب التصميم والاعتمادات والمواد طويلة التوريد.
- مدد لا ترتبط بكميات أو موارد.
- أنشطة بدأت أو انتهت بلا دليل قياس.
- مسار حرج غير مستمر أو لا يستطيع الفريق شرحه.
- اختلاف خطة الحشد أو التوريد عن الجدول.
- تقديم PDF دون ملف أصلي قابل للتدقيق.
- تحديثات تغير المنهج أو التقاويم دون بيان.

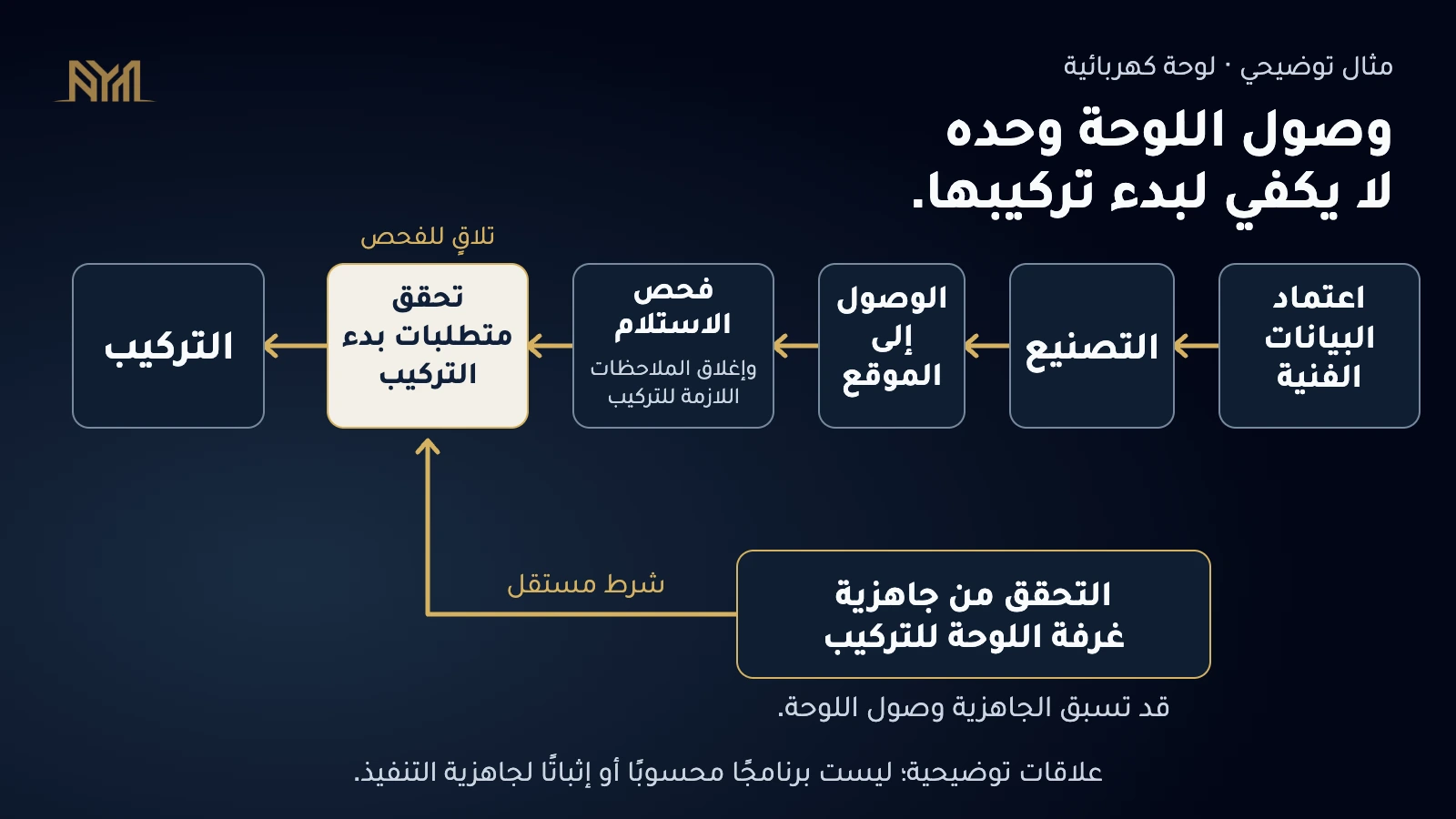

مثال تطبيقي: توريد ينتهي في يوم بدء التركيب
في مثال افتراضي، يضع البرنامج وصول لوحة كهربائية وبدء تركيبها في اليوم نفسه، ولا يُظهر فحص الاستلام أو تجهيز الغرفة أو ربط التصنيع باعتماد البيانات الفنية. يبدو تاريخ الإكمال ممكنًا على الرسم، لكن السلسلة ناقصة. يُطلب إظهار المتطلبات السابقة لكل نشاط وربطها بالموارد والتقاويم الفعلية، ثم إعادة حساب المسار الحرج.
إذا كشف التصحيح سماحًا سالبًا، يجب تفسير الفجوة وتقييم خيارات قابلة للتنفيذ، مثل تقديم قرار أو فتح جبهة إضافية عند إمكان ذلك. لا تُحذف مدة الاختبار أو تُفرض نهاية إلزامية لإخفاء المشكلة؛ فالبرنامج أداة كشف واتخاذ قرار قبل أن يكون وثيقة اعتماد.
مخرج المراجعة هنا هو سلسلة أنشطة مصححة تربط اعتماد البيانات الفنية بالتصنيع والوصول والفحص وتجهيز الغرفة والتركيب، مع بيان مسؤول كل مدخل ودليل تحقق جاهزيته. يراجع الفريق أثر التصحيح على معلم الإكمال؛ فلا يكفي الرد بأن اللوحة «ستصل في الموعد» إذا ظلت شروط تركيبها غير ظاهرة. هذا مثال توضيحي، ولا يفرض مددًا موحدة على جميع المعدات.

ماذا تطلب عند تكليف مراجع مستقل؟
حدد الإصدار المطلوب مراجعته، وتاريخ البيانات، ومعالم العقد، وقواعد القياس، والملف الأصلي وسرد الافتراضات. مخرج مراجعة البرنامج ضمن PMO هو تقرير يوضح الخلل وأثره والإجراء ودليل الإغلاق، مع الاستفادة من واقع الإنتاج والفحوص لدى فريق الإشراف. وتُحفظ نسخة خط الأساس قبل دمج أي تغيير معتمد.
خلاصة تنفيذية
البرنامج القابل للاعتماد ليس الأكثر تفصيلًا، بل الأكثر اتساقًا مع النطاق وطريقة التنفيذ والموارد والاعتمادات، والأقدر على قياس التقدم وإظهار أثر التغيير. تدقيقه قبل الاعتماد يحمي جودة المتابعة ويعطي جميع الأطراف أساسًا أوضح للقرار.
مراجع مهنية
رُوجعت المصادر الرسمية أدناه بتاريخ 9 أكتوبر 2026. مرجع إكسبرو المقروء هو EPM-KPP-PR-000002-AR، الإصدار 000 بتاريخ 23 أغسطس 2021؛ يُتحقق من النسخة المضبوطة المعتمدة للمشروع. ومرجع GAO-16-89G منشور بتاريخ 22 ديسمبر 2015، وهو مرجع منهجي مكمل لا اشتراط سعوديًا عامًا. لا تُستنتج متطلبات عقد بعينه من المقال. الأمثلة توضيحية ولا تمثل نتائج مشروع منفذ للشركة.
